- 170.50 KB
- 2022-05-13 09:49:07 发布
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

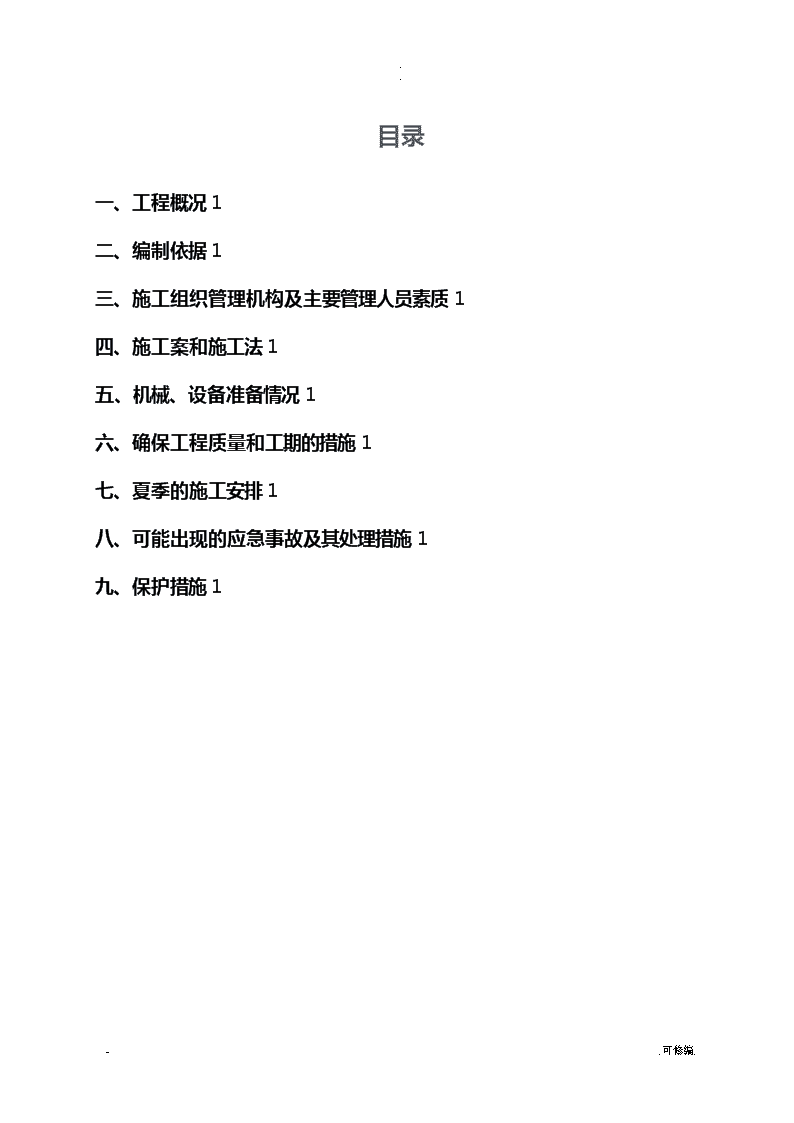

..福泉市新城区市政道路工程城北路道路绿化施工案审批:-.可修编.\n..中国建筑股份XX福泉市新城区市政道路工程工程经理部二0一四年七月-.可修编.\n..目录一、工程概况1二、编制依据1三、施工组织管理机构及主要管理人员素质1四、施工案和施工法1五、机械、设备准备情况1六、确保工程质量和工期的措施1七、夏季的施工安排1八、可能出现的应急事故及其处理措施1九、保护措施1-.可修编.\n..城北路道路绿化施工案一、工程概况由我单位承建的城北路道路改扩建工程,起点接现状新华北路,终点接牛场镇现状老路。起讫里程K0+000~K1+249.913,道路全长1249.913m。道路设计等级为城市次干道,道路布置形式为双向四车道,道路标准宽度:20m,即2.5m〔人行道〕+7.5m〔车行道〕+7.5m〔车行道〕+2.5m〔人行道〕。道路构造层厚度为62cm,人行道构造层厚度为28cm。道路设计车速为30Km/h。城北路共有树池408个,行道树408株,树池尺寸为1.2m×1.2m,沿道路向每5米设置一个树池,栽植树木为乔木,树种为樟树。二、编制依据1、福泉市城北路道路绿化工程的景观工程图纸。2、我单位绿化工程经历。3、参考省、福泉市的其他绿化工程。4、?城市绿化工程施工及验收规?CJJ/T82-995、?城市绿地设计规?GB50420-21376、?城市道路绿化规划与设计规?CJJ75-97三、施工组织管理机构及主要管理人员素质-.可修编.\n..3.1施工的指导针和指导思想:公司将本着“质量第一,信誉至上,优质效劳,业主满意〞为指导思想,对工程实行目标管理,以合同为依据,工程为中心组织施工,优化组织,科学管理,保证按业主要求及时进场保质保量完本钱合同段任务。3.1.1工期:根据我公司的资质等级和施工能力,按照施工组织设计安排,保证在规定的时间完工,让业主放心。3.1.2质量:按照优良工程质量组织施工,创立优良工程。3.1.3平安生产:格按照?城市绿化施工措施?执行平安操作,规施工。3.1.4文明施工:以省级文明工地检查验收评分方法中多项要求进展文明施工,到达省、市文明工地标准。3.2施工组织机构3.2.1组织构造福泉市新城区市政道路工程工程部测量组综合办公室城北路绿化施工队生产经理工程总工工程副经理工程经理技术部质量部工程部商务部试验部安全部材料部工程负责人生产负责人财务负责人技术负责人工程负责人方案负责人合同预算部质检负责人绿化施工队平安负责人绿化负责人材料负责人养护负责人土石方负责人-.可修编.\n..3.2.2工程部主要管理人员序号XX在工程担任职务职称备注1毛勇工程经理工程师:2杜树伟工程总工工程师:3易贵平工程副经理工程师:4肖飞生产经理工程师:5德权工程部经理:6芳技术部经理:7吟统商务部经理:8德权质量部长:9兴桥平安部长:10熊文安试验室主任:11鑫测量主管:-.可修编.\n..3.2.3绿化施工队主要管理人员序号XX职务联系备注1董存武工程经理总体统筹安排2正林技术负责人现场技术管理3俊技术负责人案整理、实施,技术指导,图纸分析4琦行政业资料整理收集,中间计量5延清施工员定位放线7晓丹采购物资采购供应8科生产经理现场人员组织安排9长寿生产经理机械操作指导,平安文明施工保障四、施工案和施工法按照设计文件和施工图准备定点、放线,格检验绿化苗木,不符合要求的苗木绝不进场或使用。格依照中华人民国行业标准(CJJ/T82-99)?城市绿化工程施工及验收规?执行施工、管理、养护等。1、行道树施工1.1、施工前的准备1、现场调查及放样应符合以下要求:-.可修编.\n..〔1〕施工前对人行道的公共设施、土壤、路面、沿街建筑物、地下及架空管线等情况进展调查,并作好详细记录。〔2〕行道树的放样应根据设计要求,结合实地情况进展。〔3〕施工时如发现图纸与实际不符,应由设计部门变更设计。2、土壤要求土壤条件应符合以下规定:〔1〕栽植土应呈微酸性至微碱性,PH值在6.0~7.5之间。〔2〕树穴有建筑垃圾,或土壤中含有害物质,必须用栽植土予以更换。1.2、植物材料〔1〕应按设计要求选择树木的品种和规格。必须选择树干直、生长强健、无病虫害的优质树木,胸径应在10cm以上,由于城北路行道树是栽植在机动车道两侧,要求所栽植的行道树分枝点应高于3.5m,无中心立枝的树木必须有4~5根一级主枝,长度不得小于35cm.〔2〕同一条道路或路段应栽植同规格的树木。〔3〕裸根树木根系直径和带土球直径及深度规格,应符合下表所列要求。树木根系和带土球规格树种胸径〔cm)树木根系和带土球规格土球直径(cm)根系深度-.可修编.\n..(cm)乔木6~755~6035~407~860~7040~458~1070~8045~5010~1280~9050~6012~1490~10060~6514~16100~11065~7016~18110~12070~7518~20120~12575~801.3、树池〔1〕树池规格尺寸,长*宽*深不得小于1.2m*1.2m*1.2m,穴底的尺寸不得小于上口。树穴围及穴底能自然渗水,否那么必须采取措施到达渗水要求。〔2〕人行道树池高度与人行道平齐,树池中心间距6m,树池挡块采用C30砼预制,树池铺设鹅卵。〔3〕树池挡块尺寸为25cm×10cm×1.2m,树池中央预留直径为25cm的圆,其余满铺鹅卵。〔4〕树池挖出的栽植土及废土〔包括砖瓦砾〕,分别堆置于穴外侧,废土杂物集中清运。穴土质符合要求的,将土球根部以下的土壤翻松10cm~20cm〔此土不必取出〕。-.可修编.\n..〔5〕挖池时如遇地下管线及建筑物,应停顿操作,并即会同有关部门商定变更方法;假设树池挖至预定深度发现地下水位偏高,应采取增设排水垫层或采取推土栽植等措施。〔6〕挖池后栽植前,应在池施足腐熟的基肥。空池过夜,必须设置戒备标志或采取其他平安措施。1.4、栽植1、栽植条件⑴、落叶乔木应在春季土壤解冻后萌芽前或秋季落叶后土壤冰冻前进展,但个别树种如:乌柏、枫、重阳木等应在芽刚萌动时栽植。(2)、常绿乔木应在春季土壤解冻后发芽前、秋季新梢停顿生长后降霜前栽植。(3)、栽植行道树的各工序应严密衔接,做到随挖、随运、随种、随浇。(4)、综合工程中行道树的栽植,应在主体工程全面竣工后进展。2、起掘包扎与装运〔1〕植株叶面喷P.V.O叶面蒸腾抑制剂,减少植物水分的消耗,同时不影响植物正常的呼吸和光合作用。〔2〕铲除根部浮土±10cm左右,从切根环状沟外侧稍远处开挖,至垂直深度为80cm处止,然后采用双层网络法对土球进展包扎,如遇土壤干旱,那么在挖出的树苗,在非适宜季节栽种时,其土球应比正常情况下大一些;土球越大,根系越完整,栽植越易成功。如果是裸根的苗木,也要求尽可能带有心土,并且所留的根要长,细根要多。直径1m-.可修编.\n..以的土球,可用草绳密集缠绕包扎。根据包扎式的不同,土球的草绳包可分为桔子包、井字包、五角包等形式;无论扎成什么形式,反正要扎紧包,不让土球在搬运过程中松散。〔3〕装卸苗和短驳要轻装轻卸,禁丢苗、拖苗以免损裂泥球和损伤枝条。3、修剪〔1〕树木在挖掘前可适当进展修剪,以减少蒸发量。树木运到栽植地要进展定形修剪,修剪应注意树形均衡。应剪除有病虫和损伤的枝、根、剪口截面直径大于8cm时应采取防腐处理。〔2〕为了减少常绿树蒸发量,种植前结合定形修剪,可摘除局部树叶,但应防止碰伤叶芽。4、栽植〔1〕主干略有弯曲的树木,栽植时其弯曲面应与道路走向平行,最大弯曲面朝向护树单柱桩。〔2〕树木栽植后的覆土高度应与地表持平。待土下沉,加土持平后,用地被植物覆盖,做到黄土不露天。〔3〕栽植裸根苗应将树根舒展在树穴,均匀参加细土至根被覆盖时,树木略向上抖动,提到栽植位置,扶直后再边培土边分层实。〔4〕带土球树木栽植时,在树穴应先将土球放妥后去包扎物并将其取出,然后从树穴边缘向土球四培土,分层实,不伤土球。〔5〕树穴围应设保护树穴的侧。〔6〕行道树栽植后应及时进展全面检查和清理。-.可修编.\n..5、卷干与支撑〔1〕胸径15~20cm乔木行道树宜用三角支撑,支柱长2米。〔2〕胸径20cm以上乔木行道树宜采用四角支柱,支柱长4~6米,并用锁脚木固定。〔3〕发现树干下沉,出现吊桩等应及时调整扎缚上下和松紧度,与树干保持水平和直立。〔4〕树干外侧以草绳缠绕,统一绑扎高度,到达美观的效果。6、筑堰与浇水〔1〕树穴栽植培土后,应在树穴围用土筑成高于根颈10~15cm的浇水堰,应筑实、底平、不漏水。〔2〕树木栽植后,应及时浇透“定根〞水,并注意缓浇慢浇,隔日再复水一次。遇到天气枯燥,需适时浇水。常绿树还需向树冠喷水,以减少水分蒸发。〔3〕浇水过程中如发现土壤下陷或树木倾斜,应及时扶正、培土。浇水后,应及时封堰整平。1.5、树木养护1、灌溉与排水〔1〕新栽植的树木应根据天气、立地条件和树种的抗旱能力,进展适期、适量的灌溉,保持土壤中有效水分。〔2-.可修编.\n..〕绿地中已栽植成活的树木,在久旱或立地条件较差、土壤十分枯燥时,应及时采取灌溉措施。〔3〕在夏季空气枯燥时,对一些叶质纤薄易受日灼的树种还应适当进展叶面及枝干喷雾,必要时搭棚蔽荫,午间喷水于荫棚上,增加空气湿度,减少植物体水分的蒸腾。〔4〕灌溉前应先松土。夏季灌溉宜早晚进展,冬季灌溉应中午进展。灌溉要一次浇透,尤其是春、夏两季。〔5〕暴雨后应排除树木围的积水。新栽树木围积水尤应尽速排除。对于栽种于地下水位较高地块的苗木,特别是大乔木更应采取有效的排水措施。〔6〕灌溉用水不能采用有害污水。灌溉时,要注意保护树木根部的土壤不被冲刷。2、中耕除草〔1〕各类绿地中影响植物景观的直立性杂草必须铲除。对影响相互木生长的各类野生藤蔓,应及时去除。〔2〕树木根部附近的土壤要保持疏松,易板结的土壤,在蒸腾旺季须每月松土一次。中耕深度为10~20cm,以不影响根系生长为限。〔3〕中耕除草应选在晴朗或初晴天气,且土壤不过分潮湿的时候进展。应注意不可削伤树皮,折损枝条。中耕时应及时去除土壤中的瓦砾、块等。3、施肥〔1〕树木休眠期,需施基肥。树木生长期施追肥,可以按照植株的生长势进展。-.可修编.\n..〔2〕施用的肥料种类应按树种、生长期、土壤条件及欣赏等不同要求定。早期欲扩大冠幅,宜施氮肥;观花观果树种应增施磷、钾肥。常绿针叶树在幼龄期间,不宜施用化肥。要注意应用微量元素根外施肥的技术,喷施时间以清晨和黄昏为宜。〔3〕施肥量应根据树种、树龄、生长期、肥源以及土壤理化性状等条件决定。一般乔木干径在15cm以下的,每3cm干径应施堆肥1.0kg;干径在15cm以上的,每3cm干径应施堆肥1.0~2.0kg。树木青壮年欲扩大树冠的,以及观花、观果类植物,应适当增加施肥量。〔4〕乔木和灌木均应挖好施肥环沟,其外径应与树木的冠幅及新种泥球树穴大小相适用,深度应在根系密集层以上,宽度约为25~30cm。施肥后,应将环沟填平。〔5〕树木养护施用肥料,应以有机肥为主,不宜长期施用单一化肥。有机肥应腐熟后施用。施用宜在晴天,除根外施肥,肥料不得触及树叶。〔6〕不准施用未经过腐熟的人粪尿。施用有异味的肥料,应在夜间结合填埋及时进展。4、整形修剪〔1〕树木应通过修剪稳定树形。均衡树势,调节树木通风透光和肥水分配,调整植物群落为主。因景观需要,可根据树木生长发育的特性,将树冠修剪、整理,使形成和保持一定形状。〔2-.可修编.\n..〕树木应根据不同生长习性采取不同的整形措施。〔如对广玉兰、雪松、银杏、鹅掌揪等顶芽优势特别强的树种,应保存其顶芽,维护其塔形、圆锥形树冠;对海桐、山茶、含笑、杜鹃、子花等顶芽优势不太强而发枝能力强,易形成丛状形树冠的树种,宜整修成圆球形、半圆球形或自然形树冠。〕对已成形的球形植物,在整形修剪时,应适时进展摘心,对空隙点要进展吊扎;对观花小乔木的整形修剪,宜符合其自然形态。〔3〕树木修剪的程度,应根据主、侧枝间的生长习性、树龄及树种的特性决定。在整形时,为使主枝间的生长势平衡且保持树冠均匀,应采用“强主枝重剪,弱主枝轻剪〞的原那么;如要调节侧枝的生长势,那么采取“强主枝轻剪,弱主枝重剪〞的原那么。对衰老树木可采取重度修剪,以恢复其树势。休眠期修剪以整形为主,可稍重剪;生长期修剪以调整树势为主,宜轻剪。有伤流的树种应尽量防止雨期修剪,宜在休眠期修剪。〔4〕树木修剪时期应根据植物的不同物侯期与树种的抗寒性定。春、夏季开花的花木,应在花后及时修剪;秋季开花的花木和一般树木,应休眠期进展。对腊梅、山梅花、紧荆、金钟花、金丝桃等常在根际萌发新枝的灌木,应删除更新衰老枝。畏寒植物一般在春季修剪。〔5〕对成型乔木树种,主要修除徒长枝、病虫枝、穿插枝、并生枝、下垂枝、残枝、枯枝以及根部萌蘖枝等。除特殊需要,一般不宜作过度修剪。〔6〕行道树干分枝点高宜3.5m左右,树冠一般宜保持自然生长,如遇架空线应按杯状形修剪(悬铃木可按〞三主六枝十二叉〞的杯状形修剪)。行道树全年末芽不少于3次,不定芽的长度不应大于15cm-.可修编.\n..。树枝稀疏或缺枝处,要有目的保存一些不定芽,使它成为补充枝。抹芽时不得拉伤树皮,不得保存残枝。修剪下来的树枝应及时去除。〔7〕修剪时,切口部必须靠节,剪口应在剪口芽的反侧,呈45度倾斜,剪口应平整。一般花木枝条剪口大于6cm、珍贵花木枝条剪口大于3cm,应涂抹园林用的防腐剂。对过于粗壮的大枝应采取分段截枝法,防止坼裂,操作时必须保证平安。〔8〕上树修剪应遵守平安操作规,防止发生平安事故。5、防护设施〔1〕为防止人蓄或车辆践踏、碰撞树木,在不影响游览欣赏和景观的前提下,可在树木围用各种栅栏、绿篱及其它法维护。城市主干道,禁用刺铁丝维护。〔2〕高大乔木在台风等灾害性风暴降临前夕,应执行“预防为主,综合防治〞原那么,对一些根浅、迎风、树冠庞大、枝叶过密以及立地条件差的树木,可根据情况分别采取立柱、绑扎、疏枝、扶正等措施。预防台风的各项工作应在台风降临季节前做好。风暴后,应即使进展抢救,首先是风暴林地等处树木。对于就地抢救难以成活的树木,应将树冠强截后移送苗圃栽种养护。对无法成活的树木,按规定程序审批后处理。风暴过后应及时撤除有碍交通、观瞻的加固物。〔3〕凡易受冻害的树木,冬季应按不同树种分别采取根际培土及覆草、主干包扎、修剪等防寒措施。防寒工作应在12-.可修编.\n..月上旬前完成。对包扎保护越冬的树木,按树木耐寒程度和天气情况,在春分后逐步撤除其包扎物并即清运,最迟应在4月上旬前撤除清运完毕。对新栽种需防寒保护的珍贵树木,必要时应在树的西北面塔防风棚。〔4〕为防止雪压损枝,大雪时,应及时去除枝叶积雪。有倒伏危险的树木应立柱支撑保护。去除积雪时不得损伤树冠。〔5〕对树干的空洞应及时填补。6、枯死树木的挖除枯死树木应及时连根挖除,并填平坑穴,并及时补植。7树木补植〔1〕树木缺株应尽早补植。〔2〕落叶树的补植,一般应在春季土壤解冻后发芽以前或在秋季落叶后土壤冰冻以前进展;针叶树、常绿阔叶树的补植,一般应在春季土壤解冻以后发芽以前或在秋季新梢停顿生长后降霜前进展。〔3〕补植的树木应选用原来树种,规格也应相近;假设改变树种或规格应与原来的景观相协调。补植行道树树种及规格必须与原树种一致,补植行道树的规格应与原树木相协调。五、机械、设备准备情况按合同要求,局部机械已调往驻地办,其它机械已于公司本部整修待命,并可根据工程需要随时调往驻地办、进入现场施工;-.可修编.\n..1、机具设备及劳动组织见:机具设备表~劳动组织表机具设备表序号名称型号数量序号名称型号数量1水车10t25手风钻YT-2812喷雾器26修枝剪203吊车12t17装载机3014工程用车28挖机801劳动组织表序号工种人数分工1技术负责人2负责技术指导2生产负责人2现场施工3施工员2现场施工4平安员1平安检查及值班5修理工、电工1修理机具、电器调配6司机47普工40六、确保工程质量和工期的措施1工程质量保证措施:1.1技术交底制,施工前必须进展技术交底,提出详细的技术措施和质量标准;1.2样板引路制,所有分项工程必须先做样板,经业主、设计、监理各认定符合设计所要求的质量标准及图案后准大面积施工;-.可修编.\n..1.3作好各种质量文件记录工作,保证各种技术资料真实、齐全、完整,并与整个工程施工同步;1.4主要业务部门配置电脑,利用计算机建立数据库,对物资进场和需求方案进展有效的控制;1.5质量奖励机制,奖优罚劣并与工资奖金挂钩。2工程工期保证措施2.1施工进度方案的动态控制〔1〕施工期间,建立进度控制的组织系统,按施工工程的构造、进展的阶段进展目标分解,确定其进度目标,做好施工进度记录。〔2〕加强施工中进度检查力度,利用网络控制软件分析进度滞后原因,随时进展调整。〔3〕建立现场会、协调会制度,每召开一次现场会,每天召开生产调度协调会,加强信息反响,及时调整进度方案。2.2保证工期的管理措施(1)强有力的组织机构组织强有力的工程工程部,从人力、物力面进展保障,为确保加快工期奠定有力的根底。(2)充分发挥我司部资金管理的格控制作用,保证建立资金专款专用,决不允挪用工程款,以保证工程顺利进展。(3)材料订货超前准备-.可修编.\n..提前安排落实各种材料的需要量,根据材料的需要量安排方案表,提前安排专人落实。要根据施工进度的安排提前订货。(4)合理安排机械设备的使用施工过程中,各种机械设备充分合理利用,人停机械不停,机械操作人员两班倒,尽最大程序满足施工进度的需要。(5)加强绿化工程的平安管理施工中坚持“平安第一,预防为主〞的原那么,是我司加快施工进度的根本保证。2.3保证工期的技术措施(1)做好超前施工技术准备工作认真进展图纸审核,编制分项分部施工技术案,超前预想,超前准备,提前编制材料方案,确保工程按方案进展。加强质量通病的预防,根据我公司多年的施工经历,对易出现质量问题的部位,提前制定预防措施,减少不必要的返工。针对本工程特点,编制夏季施工措施,做到防患于未然,为确保施工进度不致延误,要采取切实可行的技术措施,以消除不利因素的影响。(2)明确各职能部门的责任,加强质量管理,对每道工序工长必须做好技术交底,格实行工种交接制,做到上不清不接,质检人员层层把关,尽最大力量把不符合质量要求的产品、工艺,消灭在萌芽中,以提高工效,杜绝返工、确保工程进度。-.可修编.\n..七、夏季的施工安排根据该工程的工期要求,该工程的施工主要为夏季,因此季节不同,采取有效的季节施工措施是确保工期和质量的一个重要环节。(1)夏季施工措施①夏季炎热,应注意植物的浇水,早上和晚上为浇水最好时间,中午光照过强情况下应对植物加盖遮阳网。②夏季施工时,应搭棚遮荫、树冠喷雾、树干保湿,保持空气湿润。种植裸根树木应采取在根部喷洒生根激素,增加浇水次数等措施。八、可能出现的应急事故及其处理措施(1)公路施工过程中,来往车辆过多,可能会导致施工人员的平安问题,因此需要现场人员的合理引导施工,在施工前设置平安标志〔平安锥,平安牌等〕,平安锥和平安牌放置在距施工车辆两头50m外,施工人员穿反光背心。〔2〕在护坡下施工时,随时注意现场所发生的情况,密切注意高空坠物和在雷雨天气造成山体滑坡,危急到民工的生命平安。如遇到此情况应及时停工,向相关负责人反响,并采取有效防措施。必须配备平安带,平安帽,平安服进展工作。〔3〕暑期施工应注意平安,由于天气炎热,劳动强度大,人易疲劳、中暑。在工作前准备好相应的消暑物品,如果遇到民工身体不适应立即诊治,以防意外事故发生。-.可修编.\n..九、保护措施〔1〕不破坏原有的自然植被;〔2〕换土以农耕土为主,不乱开山取土;〔3〕保护现有果园、草地、水地;〔4〕施工现场保持平整、自然的环境;〔5〕施工期间,清理污土、工程废渣,要求随产随运,不得在道路上堆积,以免影响交通。〔6〕施工及养护期间要做到一天三保洁,不得在绿地存放任杂物。〔7〕施工现场等做好保护围人民群众生活环境,并建立好的卫生设施。〔8〕对植物采用农药及其他药剂时,采用低毒或无毒药剂,防止污染水源及当地土源。〔9〕尽量使用有机化肥,减少对当地土壤理化性质产生影响。-.可修编.
